寒风凛冽,挡不住国家能源集团秦皇岛公司热气腾腾的“年”味。
去年12月26日23时18分,四期工程7号机组顺利通过168小时满负荷试运行,正式投产。
今年1月29日22时25分,7号机组投产后一个月,8号机组通过“168”。

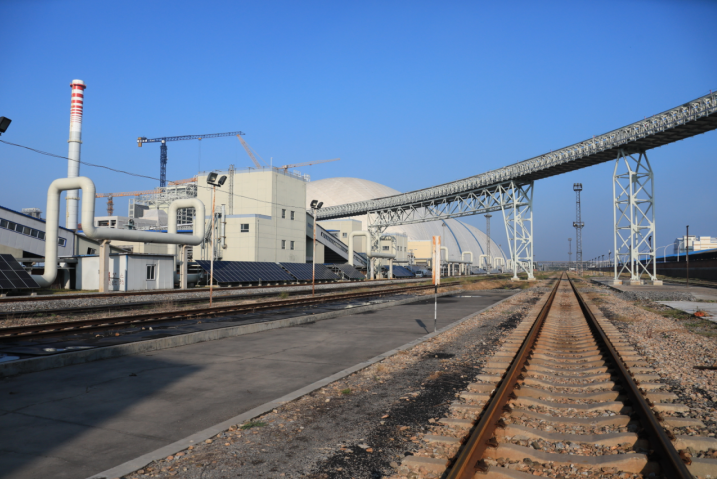

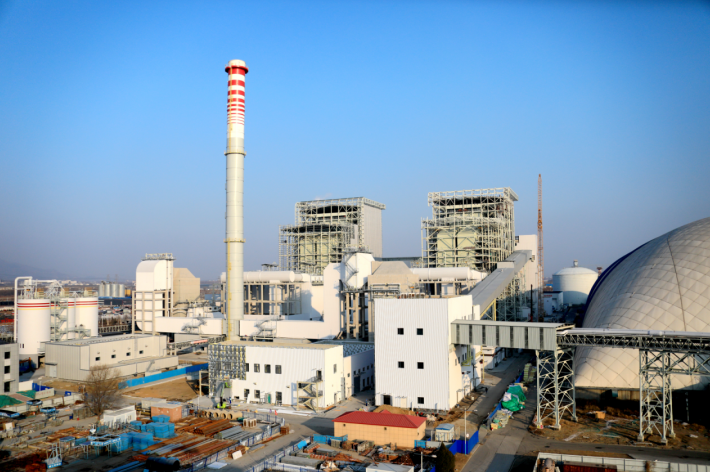

图为该公司2×350兆瓦等容量替代项目竣工图 (国家能源集团供图)
一台为旧岁和“十四五”收官,一台为新年和“十五五”开局。这个总投资28亿元、占地137亩、安装两台350MW高效超临界热电联产机组的河北省重点工程,在港城最需要温暖守护的数九寒冬,双机投产,为千家万户送去融融暖意,为京津冀区域能源保供与绿色转型注入强劲动能。
务期必成:工期后面是民生
从2024年6月主厂房基础浇筑第一罐混凝土,到2026年1月,19个月的建设周期内双机投产,该公司四期工程在国电电力系统内同期开工的项目中用时最短。
“我们不敢延误,因为后面是民生。”该公司党委书记、董事长王正虹说。
公司一期工程2×200MW热电机组是秦皇岛市海港区百万市民冬季供暖的主力热源,1993年投产,2000年起供热,2006年扩容至215MW。机组设计寿命30年,已到服役年限,关停后将导致供热缺口,使本就紧张的供需矛盾进一步加大。
一边是民生冷暖的刚性需求,一边是淘汰落后产能的政策要求,怎么办?利用一期机组关停容量、煤量、污染物排放量指标等容量替代建设2×350MW燃煤高效超临界热电联产机组,成为破局之举,其中270MW内部统筹,购买邯郸电厂容量指标。
工程于2017年启动前期工作,2021年核准,2024年6月开工。2025年3月,服役32年的一期工程两台机组完成最后一个供暖期的神圣使命,正式关停。2025年冬季的港城供暖,带着一个冒着寒气的巨大缺口,虚位以待。
上级给定工期“18+2”,首台机组18个月投产,两个月内第二台机组投产,以最快速度入列城市热网,保障民生。
工期紧,任务重,班子成员中又没人搞过基建,上次大型基建还是30年前,管理人才断层,压力巨大。
怎么办?别迷信经验,先干起来,用责任心和技术功底去打造第一次,我们不一定比成熟团队差!班子定调,并迅速调整分工,由最年轻的两个“80后”——总经理杨福成和副总经理辛志广担纲项目建设,一个跑外,负责综合协调,一个盯守现场,严控安全质量。

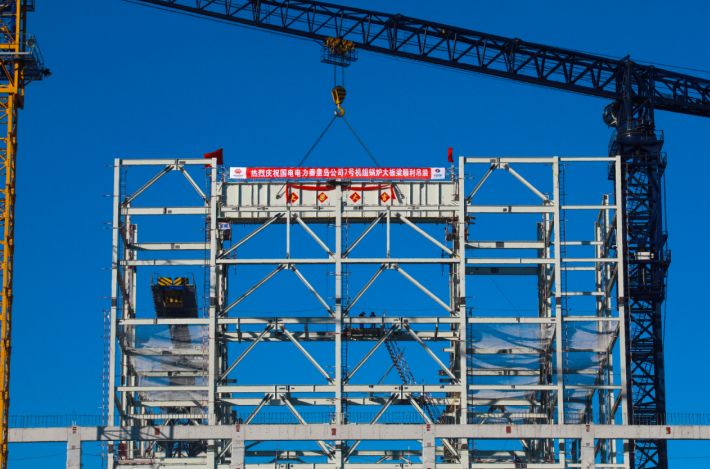

图为该公司完成7号锅炉大板梁吊装 (国家能源集团供图)
“辛总把办公室搬到了现场指挥部,墙上挂着作战图,抬头就是各作业点的视频监控,有事抄起安全帽就去现场。忍着尿酸高造成的腿肿,每天走路都超过2万步。”基建计划部副主任韩勇说。
“杨总经常在外面飞,催交设计图纸和主机设备,必要时董事长亲自上门协调排产计划。领导每次来现场都问我们有什么困难,说他是我们的‘兵’,随时听‘安排’,有需要就‘出差’”,基建物资部主任张立冬说,“领导出面让我们基层层面推不动的很多难题得到有效解决”。
工程如期投产离不开上级的支持,集团公司定期检查督导,国电电力在每个关键节点提供技术支持,职能部门为项目开通绿色通道。对这个经验不够丰富的团队来说,这是最大的底气。
还要感谢属地,工程是市政“双容双承诺”机制首批受益项目,变“先批后建”为“先建后验”,个别材料可容缺办理,节约了大量时间成本。

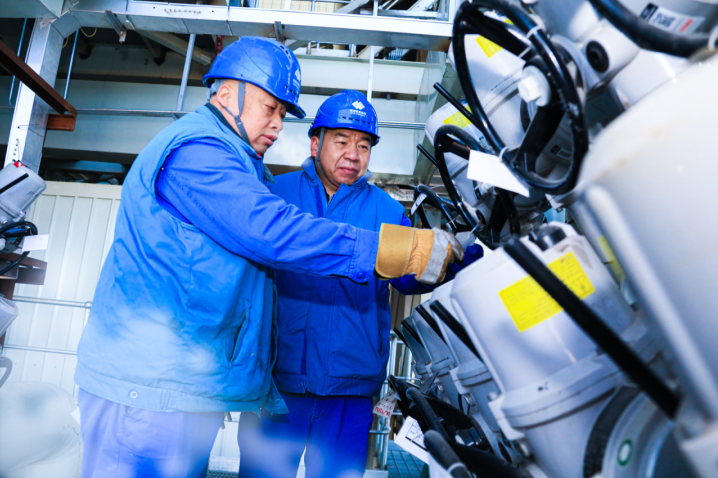

图为该公司检修人员深入现场检查设备安装情况 (国家能源集团供图)
企地和谐是双向奔赴的。8号机组原计划1月20日启动“168”,因极冷空气来袭,政府希望先供热,公司毫不犹豫延后满负荷试运时间。
两台机组在供暖季双投,交出了一份硬核的民生答卷。供热能力由372兆瓦跃升至819兆瓦,翻了一倍多。双机最大供汽量140t/h,可辐射周边30公里的港务局、化肥厂、磷酸厂、中储粮公司、金海粮油等工业蒸汽用户。
“政府希望我们提供‘电、热、汽、水、冷’一体化供给服务,助力招商引资,这也契合我们的发展方向,与城市深度链接,做与城市协同发展的综合能源供应商。”王正虹说。
极限挑战:137亩场地建两台35万千瓦机组
四期工程“先建后拆”,选址位于三期工程(秦热公司)东部扩建端,部分地块为秦热所有,地面上有宿舍、食堂、档案室等附着物,清除、置换、腾挪等涉及大量协商工作。地块不开阔,西面有航标标志限制,北面有城市道路,南面有秦热储煤场,东面有汽车驾校,四面锁定,能施工的建设场地仅137亩,比常规标准少三分之一,在这样紧凑的空间里安装两台35万千瓦机组,犹如“螺蛳壳里做道场”。
布局不能延续前六台机组那样自西向东一字排开,而是要扭转90度,南北向布置,两台机组与主厂房挤成“π”字型。
干活施展不开手脚。B标段15号输煤栈桥施工时,道路太窄,大吊车无法通行,本可以组装完成后用900吨大吊车整体吊运到位的组件,调整为用50吨小吊车分块吊装,在空中完成组装,正常一周能完成一跨,现在需要20天。

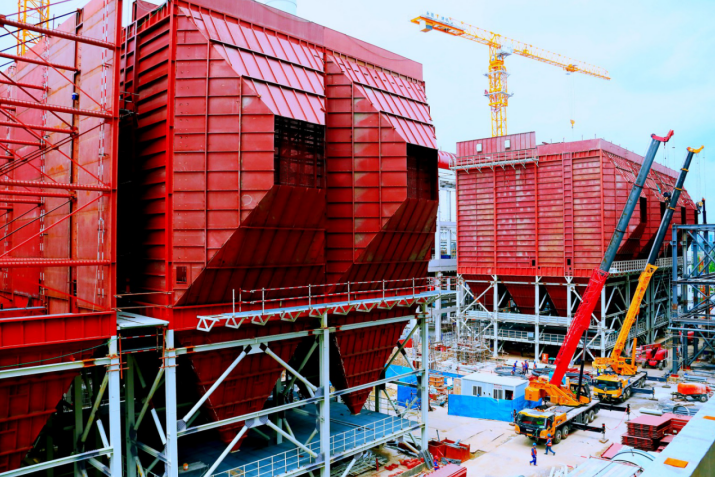

图为该公司等容量替代项目输煤栈桥工程 (国家能源集团供图)
A标段220KV出线施工最艰难,全程1.6公里,新建项目45天就能完成,这个项目一点一点蹭,干了小半年。经过秦热大门的那段,电缆只能走地下。地下管网又复杂交错,在运的热网、管道、数据光纤,等等,碰到哪儿都不是小事儿。不敢用机械施工,就纯人工开挖,过程中还得兼顾其他管网线路的防护。“就像在做一个大手术,周围不是重要器官就是大动脉,全程小心翼翼。”基建安监部主任马艳生说。
项目还涉及很多利旧工程,设计和施工难度极大。循环水管道的利旧保护工艺,堪比“米粒上绣花”。那是一块躲不开的区域,老厂6根循环水管道横穿地下,打桩得在管道之间的缝隙中进行,离管道最近处才70厘米。水泥材质的管道承压能力有限,施工中稍有不慎就可能造成管路断裂或沉降,危及在运机组安全。项目团队组织多次踏勘和专业论证,最终采用“洛阳铲探挖定位+咬合桩支护+连续导墙施工”的综合工艺完成了施工。
影响工期的因素很多。扩建端地质条件不好,最上面一层是土,第二层是建筑垃圾,第三层是粉煤灰,再下一层是稀泥,像一块多层蛋糕,满足不了主要建筑物及附属辅助建筑的承载力与变形要求,地基处理用了好长时间。
没有组装场地,设备来了没地方安放和组装,本来并行的施工和安装两条线就得统筹考虑。协调施工进度、采购运输、设备安装各环节,把工序衔接做到极致:这边基建结构出零米,那边设备“直达就位”,现场组装,无缝衔接。庞大复杂的工序和系统,被精准的“计划”和强有力的“执行”牵引着,如流水线作业一样丝滑顺畅,毫无阻滞。

图为项目现场吊装电袋除尘器钢结构箱体(国家能源集团供图)
2025年,该公司生产、供热、A修、基建并行,高峰期基建现场近2300人,怎么管控?除领导挂帅,公司调配精兵强将,安监、工程、计划、物资四个部门四员大将,清一色1971年出生,在转岗前被委以重任,个顶个业务过硬,又敢唱“黑脸儿”,再加上责任心极强的管理人员严盯死守,构筑起坚强屏障,项目安全、质量、工期全面受控,因取消基建办公楼等有效举措,造价较初设预算节省2个多亿。
项目注重融合化管理,将解决参建方的问题视作解决自己的问题。基建各部门与参建方合署办公,党支部共建联建,纪检嵌入流程,工会组织“六比六创”竞赛,形成建设合力。
PMC管理单位、国能龙源电力工程公司项目经理刘增文干过32台机组的基建,说在秦皇岛项目的体验最好,业主与参建方氛围融洽,目标一致。
集成创新:具象新一代煤电模样
在国家能源集团秦皇岛公司,建设新一代煤电不是口号性的概念,而是扎扎实实的具象实践。
“煤电已经从主力变为兜底保障,必须具备深度调峰能力,我们在基建期就完成了机组20%深调认证。”基建工程部主任王伟说,这在华北电网是第一家,为风电、光伏等新能源的消纳提供了有力支撑,助力了新型电力系统建设。
调试进程紧张,挡不住华北电科院调总张鹏满脸阳光灿烂,他们在秦皇岛项目解决了一个困扰业界多年的瓶颈问题——完成了机组20%至100%工况下的自动巡航控制,在华北电网率先实现了超临界机组干湿态自动转换、峰谷调节全行程无人干预的灵活调度运行,机组涉网性能大幅提升!

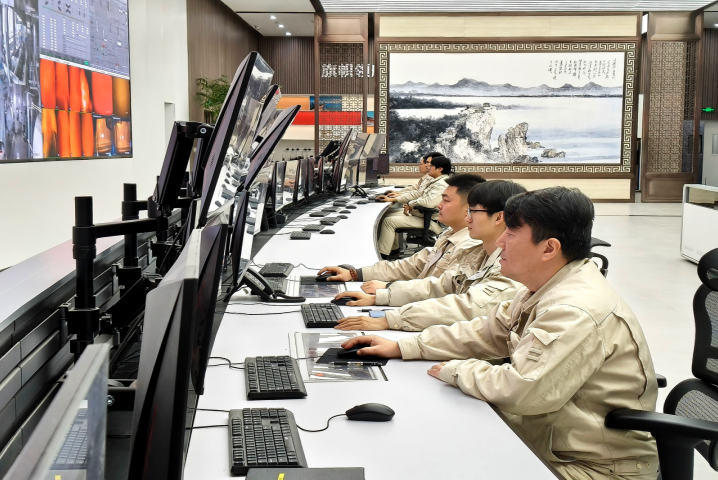

图为该公司完成机组20%至100%工况下的自动巡航控制 叶文鹏 摄
关于四期工程的亮点,每个人的关注点都不一样:
你看,那个内径7米、高度120米的钢烟囱,是国内最高的单筒自立式钢烟囱,在行业内中尚属首次应用,和常规混凝土浇筑烟囱相比,既大幅压降了工期,又节约了施工场地。
我们的350兆瓦高效超临界机组是上海汽轮机厂出产的首台产品,筒形高压缸,主再热汽温度高达600℃,设计全年供电煤耗低至235.58g/kWh,综合热效率65.28%,能耗比老机组降低了30%,跟超超临界差不多了,厉害吧?
环保是必须的,我们的项目采用径流式湿式电除尘器等深度净化技术,烟尘、二氧化硫、氮氧化物“近零排放”,浓度分别低于1、1、20毫克/立方米。
海边电厂当然要依托临海优势,我们采用海水直流冷却、海水脱硫工艺,搭配6000吨/日海水淡化系统,生产不用淡水。
智能智慧当然少不了,搭建智能发电平台、智慧管理平台,集成泛在感知、智能控制、指挥决策功能应用……
生产基建一体化,四期工程不简单叠加先进技术,而是追求适用匹配,有它自己的最优路线。
人群喜悦,工程人却在盘点“遗憾”,跟踪试运期间发现的问题,梳理基建留下的尾工尾项和缺陷。土建专工杜佳维在小本上圈画“主厂房和网控楼之间的连通如果不错层就更方便了”……公司新一轮的基建经验积累和人才储备开始了。
从上世纪90年代一路走来、曾创造无数辉煌的国家能源集团秦皇岛公司,一期工程退役,二期工程1996年投产,也将到设计寿命;三期工程划归秦热;在137亩土地上蝶变的四期工程使老厂涅槃重生,企业生命周期得到延续,保护了1000多名员工的未来。
灯火可亲,新机起航,钢铁心脏的脉动是送给新春的诗句。光在这里点亮,照亮港城的清晨和夜晚,热从这里出发,温暖万户千家。从民生保障,到转型担当,老秦电的新故事,在“十五五”崭新的篇章里缓缓铺陈,静静生长。
